Hochwasserschutz Altach
Projekt-Information
- Baumaßnahmen: Hochwasserschutz für Rettenberg / Ortsteil Altach, Gewässerausbau am Roßbach
- Zeitraum: voraussichtlich 2026-2028
- Baukosten: ca. 3,6 Mio. €
- BemessungsabflussHQ100+Klimaänderungszuschlag Roßbach: 25,0 m3/s
- Vorplanung: Ingenieurbüro Kokai GmbH (Weilheim i. OB.)
- Planung: CDM Smith (München)
- Baudurchführung: Flussmeisterstelle Sonthofen
- Aktueller Stand: Vorarbeiten
Aktueller Stand (August 2026)
Ende Juli begannen die vorbereitenden Bauarbeiten. Denn bevor der Ausbau des Roßbachs zum Hochwasserschutz im September durch die Flussmeisterstelle Sonthofen starten kann, muss zunächst eine Abwasserleitung des Abwasserverbands Obere Iller (AOI) aus dem Uferbereich des Roßbachs verlegt werden. Außerdem beginnt aktuell der Abriss und Neubau der Straßenbrücke „Am Galetschbach“. Dieses Brückenbauwerk wird an der gleichen Stelle mit etwa doppelt so großem Abflussprofil neu errichtet werden. Dazu werden im September Bohrpfähle zur Gründung des neuen Wellstahldurchlasses in den Untergrund gebohrt und anschließend die Brücke eingehoben werden.
Ab Mitte September wird dann der Gewässerausbau beginnen. Neben der Verlegung und Verbreiterung des Roßbachs zur Schaffung einer höheren Abflussleistung werden ein Rückhalt für bei Hochwasser mitgeführtes Geschiebe sowie für Schwemmholz errichtet werden. Dafür wird zum einen eine knapp 5 m hohe Betonmauer mit 2 m breiter Öffnung quer zum Bachlauf gebaut werden. Zum anderen werden 19 im Mittel 1,5 m hohe senkrechte Pfähle im Bachbett errichtet werden, der sogenannte Schwemmholzrechen.
Die Gemeinde hat übergangsweise für die Bauzeit zwei Holzbrücken eingerichtet. Fußgängerinnen, Fußgänger und Radfahrende zwischen Altach und Wagneritz werden gebeten, die ausgeschilderte Umleitung zu nutzen. Zum Zugang von Rettenberg zum Spielplatz Hasengarten soll ausschließlich die neue Fußgängerbrücke genutzt werden, da über die Straßenbrücke bis zum Ende der Maßnahme reger Baustellenverkehr mit Lastkraftwagen zu erwarten ist. Für die mit der Baumaßnahme verbundenen Unannehmlichkeiten und Verkehrsbelastungen bitten das Wasserwirtschaftsamt Kempten und die Gemeinde Rettenberg um Verständnis.
Chronologie
Ausgangslage
Lösung für den Hochwasserschutz von Altach und Wagneritz gefunden Unmittelbar nach dem Hochwasserereignis am 26.07.2021 wurde vom Wasserwirtschaftsamt Kempten ein Ingenieurbüro mit der Vorplanung von Hochwasserschutzmaßnahmen für den Roßbach in Altach und den Dorfbach in Wagneritz beauftragt. Bis Dezember 2021 wurden verschiedene, technisch mögliche Varianten untersucht und bewertet. Die zur Umsetzung kommenden Varianten stellen wir Ihnen kurz vor.

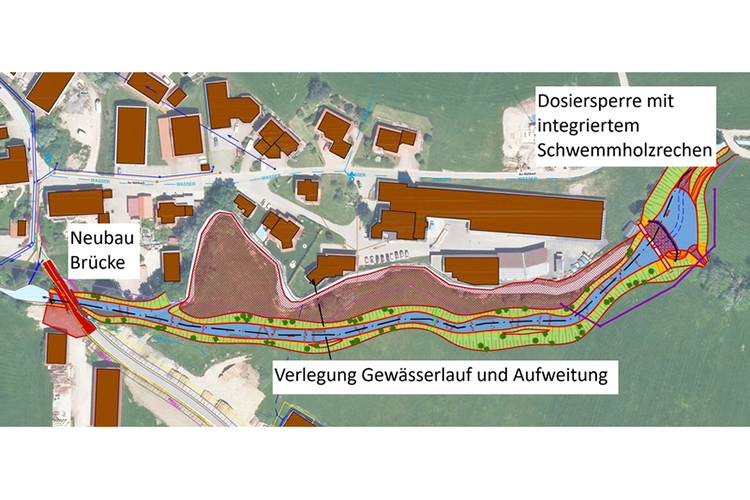

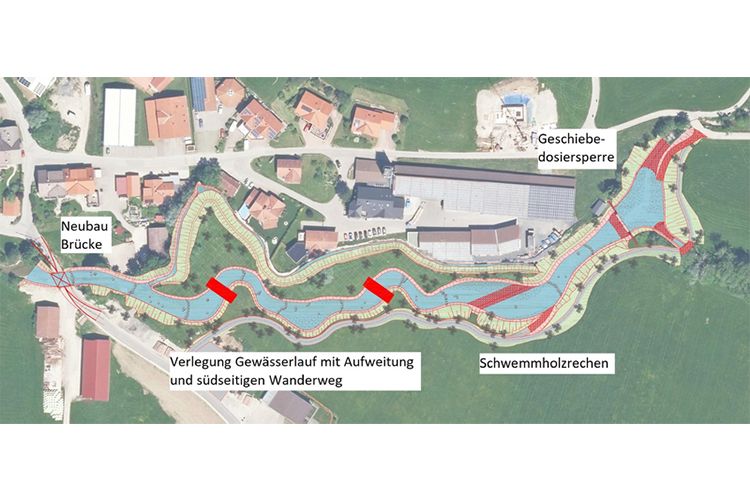

Altach: Im Bereich unterstrom des Hasengartens, direkt vor Ortsbeginn soll eine Dosiersperre am Roßbach (auch Galetschbach genannt) entstehen. Diese Stahlbetonsperre hat die Funktion, grobes Geschiebe zurückzuhalten. Im anschließenden Abschnitt soll der Gewässerverlauf nach Süden verlegt und deutlich aufgeweitet werden. Es ist eine naturnahe Gestaltung der neuen Gewässertrasse mit natürlichen Strukturelementen, wie größeren Störsteinen und Wurzelstöcken, für Fische und andere Gewässerlebewesen geplant. Damit wird das Gewässerbild auch für Fußgänger aufgewertet und erlebbar. Zusätzlich soll in diesem Abschnitt ein Schwemmholzrechen entstehen. Im Hochwasserfall halten in der Sohle montierte Stahlstäbe mitgespültes Gehölz und Stämme zurück, um die Verstopfung von Brücken und Durchlässen stromabwärts zu verhindern. Darüber hinaus muss die Brücke der Straße "Am Galetschbach" mit deutlich größerem Abflussquerschnitt neu gebaut werden. Bislang konnten bei größeren Hochwasser ein schadloser Abfluss durch den bestehenden Wellstahldurchlass nicht gewährleistet werden. Diese Variante hat zudem den Vorteil, dass durch das neu hinzugewonnene Gelände rechtsufrig der neuen Gewässertrasse eine hohe Überlastfähigkeit, selbst bei extremen Hochwasserereignissen, gegeben ist.
Nach einer europaweiten Ausschreibung im Frühjahr 2022 wurde das Ingenieurbüro CDM Smith mit der Planung beauftragt. Im Dezember 2022 fanden die Baugrunduntersuchungen statt (siehe Bilder). Die Entwurfsplanung konnte im Mai 2023 abgeschlossen werden. Nach Erteilung der baufachlichen Genehmigung durch die Regierung von Schwaben im August 2023 erfolgte im Januar 2024 die Planfeststellung. Die bauliche Umsetzung erfolgt nach Abschluss der Maßnahmen in Wagneritz voraussichtlich im Jahr 2027.
Januar 2024
Nach einer europaweiten Ausschreibung im Frühjahr 2022 wurde das Ingenieurbüro CDM Smith mit der Planung beauftragt. Im Dezember 2022 fanden die Baugrunduntersuchungen statt (siehe Bilder). Die Entwurfsplanung konnte im Mai 2023 abgeschlossen werden. Nach Erteilung der baufachlichen Genehmigung durch die Regierung von Schwaben im August 2023 erfolgte im Januar 2024 die Planfeststellung. Die bauliche Umsetzung erfolgt nach Abschluss der Maßnahmen in Wagneritz voraussichtlich im Jahr 2027.
Februar 2026

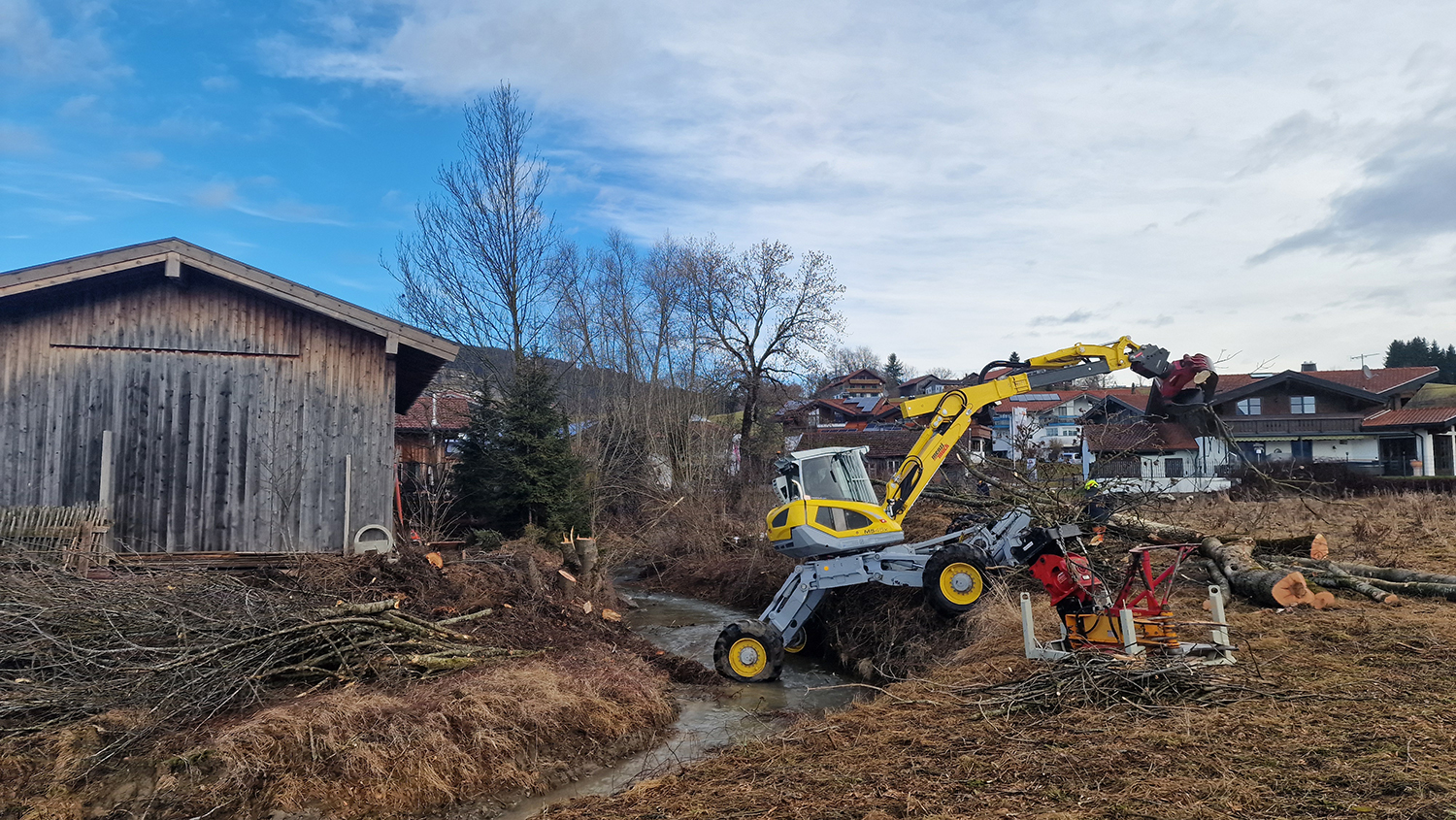

Die Flussmeisterstelle Sonthofen führt derzeit die Freischnittarbeiten für den HWS Altach durch. Diese Vorarbeiten schaffen Platz für die anstehenden Baumaßnahmen und dienen der sicheren Abwicklung der Arbeiten vor Ort. Nach Abschluss der Bauarbeiten werden umfangreiche Neubepflanzungen vorgenommen.
Aktuell läuft zudem die Bauausschreibung für einen neuen, etwa doppelt so breiten Wellstahldurchlass. Der Baubeginn ist für Mai 2026 geplant und wird schätzungsweise ein halbes Jahr dauern. Während der Arbeiten wird es zu Einschränkungen im Verkehr auf der Straße zwischen Altach und Wagneritz kommen, da der bestehende Durchlass abgebrochen wird. Für Fuß- und Radverkehr wird eine Behelfsbrücke eingerichtet.
Die Flussmeisterstelle Sonthofen wird voraussichtlich ab April 2027 die bauliche Umsetzung fortführen. Diese beinhalten den Bau eines Kiesfangs, eines Schwemmholzrechens sowie die naturnahe Verlegung des Gewässerlaufs. Die Maßnahmen werden unten ausführlicher beschrieben und sind auch im Bild oben eingezeichnet. Für die Umsetzung dieser Bauabschnitte ist mit einer Dauer von etwa zwei Jahren zu rechnen. Das Gesamtprojekt wird voraussichtlich Ende 2028 abgeschlossen.
Das WWA Kempten dankt allen Beteiligten für die Unterstützung und das Engagement bei der Umsetzung dieses Projekts!
